一棟フルリノベ|ガイドライン調査の必要性と工程重複の仕組み - T&D工務店

一棟フルリノベ|ガイドライン調査の必要性と工程重複の仕組み

都心部等に昭和48年前後の旧耐震基準・検査済証なしのビルを所有するオーナー様にとって、老朽化への対応と建築基準法への適合は重要な課題です。しかし、一棟丸ごと全体の大規模改修(一括リニューアル)を計画する場合、検査済証がないことによる追加費用は全体の1割程度に収まるケースが多く見られます。
その理由は、ガイドライン調査で求められる是正工事と、老朽化ビルの刷新工事が物理的な工程において大部分重複するためです。
本記事では、弊社の施工データや実務プロセスをもとに、一括改修時に法適合化を行うコストパフォーマンスと、工事工程が同期する仕組みについて解説します。

築古ビルを長期間維持・運用する際に不可欠な5大工事

検査済証がない建物を適法化する場合、高額な是正工事費用が発生すると懸念される傾向があります。
しかし、旧耐震基準の既存ビルを今後も解体せず運用・維持する方針を立てた場合、検査済証の有無にかかわらず、建物の安全性や機能を確保するためには以下の大規模工事を順次実施する必要があります。

・耐震補強工事:大規模地震に対する躯体構造の安全確保
・防火・避難・消防設備の更新:火災時の延焼防止および避難経路の確保
・外壁改修・防水工事:コンクリートの劣化防止や雨漏り防止
・給排水管・電気系統の全面更新:専有部・共有部のインフラ設備の更新
・エレベーターの設置・更新:バリアフリー化およびテナント利便性の向上

これらは建物を健全な状態で運用するために不可欠な改修項目です。ガイドライン調査で求められる是正工事の多くは、この「本来実施すべきフルリニューアル工事」の内容と重複しています。

「是正工事」と「フルリニューアル工事」が工程上重複(同期)する理由

一棟全体の大規模改修とガイドライン調査による是正を同時に行うことで費用を抑えられる最大の理由は、施工プロセスの重複にあります。
一棟フルリノベーションを行う際、一般的には内装や設備を撤去し、構造躯体を露出させたスケルトン状態にしてから工事を進めます。この工程において、是正工事と改修工事が以下のように一致します。
※特に耐震工事を伴う場合

工程①:内装の撤去・解体
設備や内装を刷新するための解体作業により、ガイドライン是正に必要な「構造部材(柱・梁)の検査・補強」のためのスペースが同時に確保されます。
工程②:躯体補強・設備配管の施工
竪穴配管や電気幹線の新設・更新と同時に、柱の炭素繊維補強(SRP工法)や耐震スリット設置といった構造是正を同じタイミングで施工できます。
工程③:防火・避難区画の形成と内装復旧
新たなレイアウトに応じて内装壁を立ち上げる際、法令で義務付けられている防火区画(竪穴区画・異種用途区画)や避難経路幅をそのまま組み込んで仕上げます。

すでに稼働している建物において、部分的な不適合箇所の是正のみを行う場合、「仕上げ材の解体→是正施工→仮復旧」という手戻り作業が発生し、解体・復旧コストが嵩みます。
一方、一棟全体の改修工事であれば、本来解体・復旧する工程の中に是正工事を組み込むことができるため、重複する解体・復旧費用が発生しません。
その結果、実質的な追加費用は「第1層:ガイドライン調査および設計・確認申請手続き等の費用」のみ(総工費の1割程度)に抑えられます。

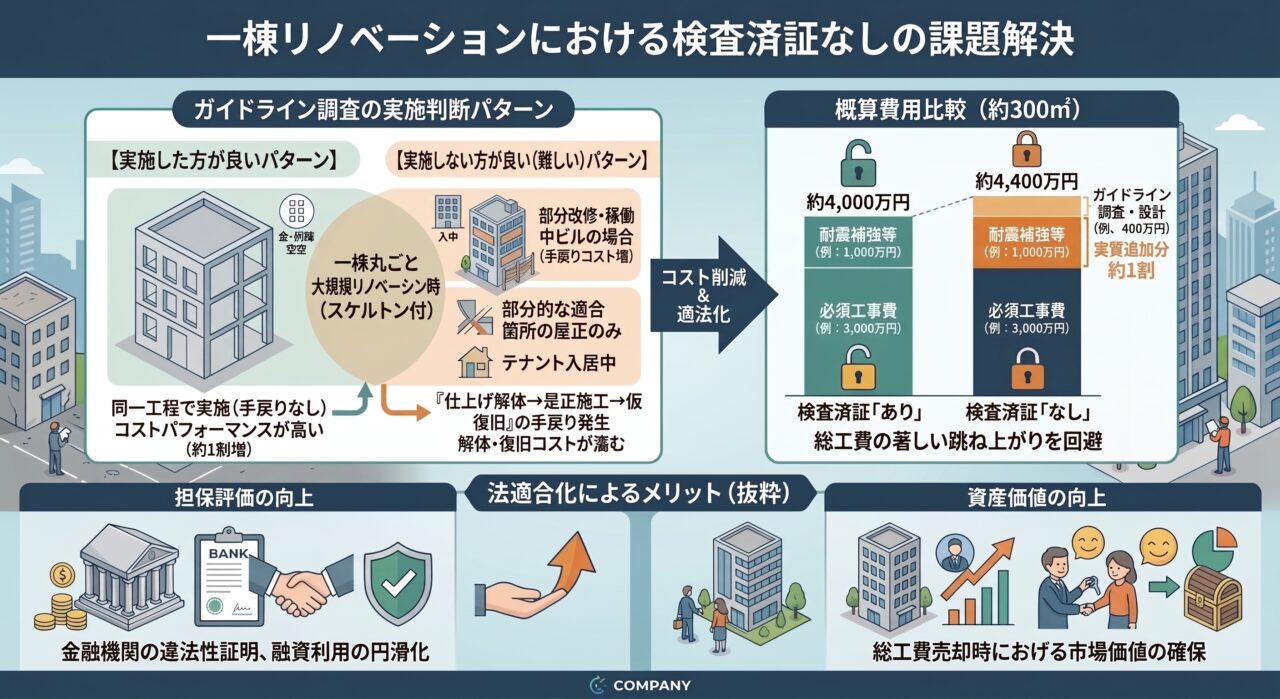

検査済証の有無による概算費用比較シミュレーション

延床面積約300㎡の鉄骨造(S造)ビルを一棟フルリノベーション(耐震補強+エレベーター設置+内外装・設備全面更新)する場合の概算費用比較例は以下の通りです。

工事項目検査済証「あり」検査済証「なし」
①解体・内外装・設備・EV新設工事約3,000万円(必須工事)約3,000万円(必須工事)
②躯体耐震補強・防火・避難是正工事約1,000万円(必須工事)約1,000万円(工事工程が重複)
③ガイドライン調査・法適合設計手続き0円(不要)約400万円(手続き等の実質追加分)
総工費(概算目安)約4,000万円約4,400万円(差額は約1割)

調査・設計から施工、行政折衝までを一括で管理するワンストップ体制を採用することで、重複する現場経費や手戻り施工を排除できます。検査済証がない場合でも、工費が著しく跳ね上がることはありません。

法適合化による資産価値・担保評価・継承上のメリット

一棟リノベーションに合わせてガイドライン調査を行い、建物を適法化することには以下の実務上のメリットが存在します。
国土交通省の「ガイドライン調査報告書(建築基準法適合状況調査報告書)」を取得し、不適合が是正された建物は、公的に遵法性が証明された資産となります。

・担保評価の向上と融資対応:金融機関に対する遵法性の証明が可能となり、リファイナンスや購入者の融資利用がスムーズになります。
・資産価値と流動性の向上:遵法性と耐震性能が担保されることで、将来の売却時における市場価値や取引の選択肢が広がります。
・スムーズな資産継承:法的不適合を解消しておくことで、次世代へ継承する際のリスクや運用上の課題を解消できます。

手続き費用という少額の投資によって、不動産としての評価および流動性が確保されるため、一棟大規模改修時における適法化は合理的な判断となります。

まとめ:一棟大規模改修こそ適法化を進める合理的なタイミング

検査済証がない建物の適法化は、工事のタイミングと計画の進め方によって費用対効果が大きく変化します。
一棟丸ごと空室になる時期や、建物を長期的に維持・運用する方針を決定した段階こそ、法的不適合を解消し、適法性を備えた優良資産へ再生させる適した機会となります。
弊社では、本格的な本調査へ進む前の段階で、お手元にある図面の確認と簡易現地診断を行い、最悪のケースを想定した是正範囲と概算費用を算出する「仮診断(事前調査)」を実施しております。
建て替えとリノベーションの比較や、法適合化に伴う概算費用についてご検討中の方は、弊社の専門窓口までお気軽にご相談ください。

【検査済証なしの是正・改修をご検討の方へ】

ガイドライン調査を活用した法適合化から、既存建物の構造補強・各種建築工事・確認申請まで自社一貫で最短ルートをご提示いたします。概算費用やスケジュールの目安など、下記よりお気軽にご相談ください。

【エレベーター設置をご検討の方へ】

設置スペースの確保から、柱や梁の構造補強、内装復旧・確認申請まで、ビルや店舗を熟知した工務店ならではの最適プランをご提案いたします。概算費用や所有物件への設置可否など、下記よりお気軽にご相談ください。

CONTACT

お問い合わせ・見積もり依頼

内外装工事のご相談、随時無料で承ります。
お気軽にお問い合わせ下さい。

PAGE TOP
ご相談、随時無料で承ります
お問合せはコチラ
お困りの方・お急ぎの方へ
お問合せはコチラ
