検査済証がない建物の改修計画|分離発注のリスクとテナント対策の実務

検査済証がない建物の改修やエレベーター設置、用途変更を進める際、多くの方が「建物の古さや構造」ばかりに目を向けがちです。しかし実は、工事費そのもの以上に「誰にどう頼み、どんな順番で進めるか」という発注・計画プロセスによって、最終的な総工費が数百万円〜数千万円単位で変わってくることをご存知でしょうか。
なぜ、同じ建物・同じ改修内容であっても「分離発注にしたら手戻り工事が発生した」「手続きの順番を間違えて無駄な費用がかかった」といった不利益が生じてしまうのか。
本記事では、弊社が行ってきた「ガイドライン調査(法適合状況調査)」や是正工事の実務現場から、予算オーバーを防ぎプロジェクトをスマートに成功させるための「3つの実務・計画要素」について詳しく解説いたします。
指定確認検査機関や役所に対して安全性を証明し、古い建物を適法化するためには、事前の適切なステップが不可欠です。
今回は、テナント対策の注意点や契約構造の罠、さらには国土交通省の最新ガイドラインによる法緩和の活用法から、事前調査を活用したリスク管理のヒントまでをお伝えいたします。

テナント・入居者がいる場合の是正工事:家賃ストップや営業補償などの「付帯費用」リスク

改修を行う建物が「完全に空室」なのか、あるいは「すでに店舗テナントや居住者が入居・営業中」なのかは、施工費用だけでなく、プロジェクト全体の総予算を大きく左右する境界線となります。

「居ながら調査」はできても「居ながら工事」には高い壁がある
ガイドライン調査における現地の部分確認(躯体の一部開口など)は、入居者様がいる状態でも日程を調整して実施することが十分に可能です。しかし、調査の結果として「耐震補強の鉄骨ブレース増設」や「防火界壁の設置」「共用部の避難階段是正」などの大規模な是正工事が必要となった場合、現場では激しい騒音、粉塵、振動が発生します。店舗の営業や日々の生活を継続しながらこれらを施工することは、実務上極めて困難です。

建築費以外の「目に見えない支出」に注意
もし入居者がいる状態で是正工事を強行する場合、工事期間中にテナント様の営業を一時休止していただくための「営業補償金」の支払いや、居住者様への「仮住まい(一時転居)費用や引っ越し経費」などの補償コストが建物オーナー様に発生します。
これらの付帯費用は、純粋な建築見積もり(是正工事費)には含まれない「持ち出し費用」となるため、事前の資金計画に組み込んでおかなければ、全体の収支計画が破綻してしまう原因となります。そのため、可能な限りテナントの契約更新や入れ替えの時期、あるいは退去予定のタイミングに合わせて是正工事のスケジュールを組むことが、余計な付帯費用を抑えるための鉄則となります。

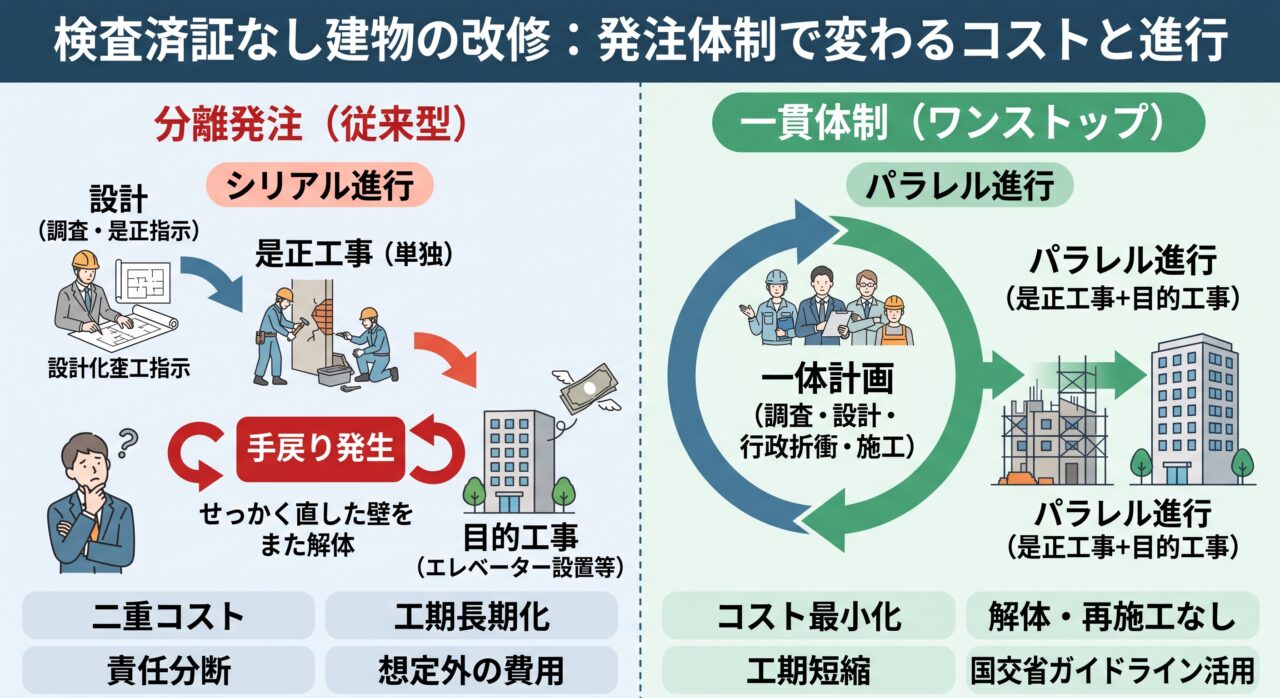

設計と工事を別々に頼む「分離発注」の盲点:コスト増を招く契約構造の罠

検査済証がない建物の法的適正化を進める際、よくある失敗例が「手続きを依頼する設計事務所」と「実際の改修工事を行う建築会社」を別々に分けて契約する「分離発注」の形態です。
一見、それぞれの専門家に個別に相見積もりを取ることで費用を抑えられるように感じられますが、検査済証なし物件のリフォームにおいては、これが最もコストを割高にする要因となりやすい点に注意が必要です。

責任の分断による「余計な解体・再施工」の発生
設計を担当する事務所は「書類上の法適合(ガイドラインへの適合証明)」をクリアすることを最優先に考えます。そのため、実際にその後に予定している目的工事(エレベーター設置やリフォームなど)の施工手順を考慮せずに、机上の計算だけで過剰な是正箇所を指摘し、是正指示を出してしまうことがあります。
その結果、工事を請け負った施工会社が「せっかくガイドラインを通すためだけに数十万円かけて直した壁を、次のエレベーターシャフトを通すために、もう一度解体して作り直さなければならない」という、極めて非生産的な「無駄な重複工事(手戻り)」が現場で発生してしまいます。

一気通貫による「1回で済む工事計画」の設計
設計と工事を最初から一体として管理できる体制であれば、最初から「最後の目的工事が完了した姿(エレベーターが設置された姿や、賃貸マンション化された姿)」をゴールに据えて計画を立てられます。「どうせ解体する箇所であれば、この段階で合わせて補強を施しておく」「1回の足場設置で、是正工事と外壁改修を同時に行う」といった、施工現場の目線を設計段階から反映させることで、余計な解体費や二重の施工手間をカットし、工事費を最小限に抑えることが可能になります。

手続きのタイミングを最適化:国土交通省ガイドライン「第3版・第4版」の法緩和を活用した是正コストカット

分離発注によるもう一つのデメリットは、すべての工程を「ガイドライン調査が終わって、不適合をすべて直してからでなければ、本工事の建築確認申請に進めない」という順番待ち(シリアル進行)で進めざるを得なくなる点です。
かつての古い手続きルールでは、確かに「指摘された不適合箇所を先に物理的に改修(是正)し、検査機関の完了お墨付きをもらってからでなければ、エレベーター設置などの確認申請に進めない」という原則がありました。

最新ガイドライン(第3版・第4版)の特例緩和とは
こうした実務上の不合理を解消するため、近年の国土交通省ガイドラインの改訂(第3版・第4版)により、非常に対象範囲の広い法緩和措置が導入されています。
それは、「最終的な目的工事が完了した完成形において、建物全体がしっかりと適法化されることが設計図書(計画段階)で示されていれば、既存部分の是正工事を目的工事と『同時進行』で行って良い(是正を前提にしてよい)」という、連続性を認めるルールです。
※内容によりますが、目的工事の完了検査前には終わっている必要があります。

パラレル(同時進行)相談で無駄を完全に排除する
例えば、既存の増築計画(中庭を塞いで床を作るなど)によって、最終的に取り払うことが確定している古い窓があるとします。その窓が現在「防火窓になっていない(不適合)」と指摘されたとしても、最新のガイドラインを適用すれば、「最終的にその窓自体が工事でなくなる」ことが設計上証明されていれば、わざわざ確認申請を通すためだけに、一旦高額な網入りガラスに交換するような無駄な工事を行わずに、そのまま本工事へ進むことが可能になります。
ただし、この緩和ルールを適用するには、検査機関内の「ガイドライン審査部署」と「確認申請審査部署」という、通常は分かれている2つの部署に対して、最初から最終完成形の計画を持って同時に事前協議を重ね、認識を一致させられる実務的な調整力が重要となります。

本調査に進む前の「仮診断(事前調査)」:予算オーバーを防ぐ事前確認

どんなに手続き上の緩和措置があっても、オーナー様にとって最も不安なのは、「最終的に是正工事にいくらかかるのか分からないまま、高額な本調査(ガイドライン調査)に進むこと」です。
指定確認検査機関を通す本格的なガイドライン調査は、検査機関に係る費用以外にも様々かかるため、数百万円単位の初期費用がかかります。もし調査の結果「現行法に合わせるための補強や設備改修に、想定を遥かに超える数千万円の是正工事がかかる」と判明した場合、予算オーバーでプロジェクトを断念せざるを得なくなります。その場合、先に支払った高額な調査設計費が無駄になってしまうリスクがあります。

予算のブレ幅を先に解消する「仮診断」
弊社では、このオーナー様の金銭的リスクを避けるため、本格的な本調査に申し込む前の段階で『事前調査(仮診断)』という有料オプションサービスを設けております。
弊社は調査手続きだけでなく、耐震補強やエレベーター設置などの「実際の現場施工」を自社で多く手がけているため、過去の実務データから「この年代・構造の建物なら、本調査でどのような指摘を受け、是正工事にどの程度のリアルな費用がかかるのか」の目安を把握しております。

事前に上限費用を把握し、無理のない計画を立てる
お預かりした図面の確認や簡易的な現地調査を通じて、想定される是正箇所を踏まえた総工費(是正費用+本体工事費用)の概算目安を事前にお出しいたします。先に予算の概算がわかるため、「これなら収支が合う」と判断してから安心して本調査へ進むことができます。万が一、仮診断の段階で予算が合わないと分かれば、本調査の費用を出す前に計画を見直すことができるため、不要な出費を防ぐことが可能です。なお、この仮診断にかかった費用は、本工事をそのまま弊社にご依頼いただいた際には、最終的な総工費から相殺(差し引き)して対応させていただいております。

まとめ:建物再生の成否を分ける発注体制と計画プロセスの重要性

このように、検査済証がない建物の法的適正化は、物理的な補強技術と同じくらい、あるいはそれ以上に、「どのような発注体制で、どのようなスケジュール計画を組み立てるか」という実務プロセスが総コストを左右します。
「手続きの進め方」ひとつで、二重工事が発生して数百万円〜数千万円の工事費が上乗せされることもあれば、国交省ガイドラインの最新特例(第3版・第4版)を活用して、不要な是正コストを抑えることもできるのが、この分野の特徴です。
設計と施工の二重コストを防ぎ、スムーズに適法化を進めるためには、「調査・設計・行政折衝・確認申請・実際の施工」までを一貫して見通せる体制で進めることが非常に効果的です。
「検査済証がないからと他社でリフォームを断られた」「実際に是正工事にいくらかかるのか不安で、一歩を踏み出せない」そうお悩みのビルオーナー様や、中古物件の購入を検討されている方は、ぜひ当社の無料相談や、「仮診断(事前調査)」サービスを活用し、事前確認としてお気軽にお役立てください。

【検査済証なしの是正・改修をご検討の方へ】

ガイドライン調査を活用した法適合化から、既存建物の構造補強、各種建築工事・確認申請まで自社一貫で最短ルートをご提示いたします。概算費用やスケジュールの目安など、下記よりお気軽にご相談ください。

【エレベーター設置をご検討の方へ】

設置スペースの確保から、柱や梁の構造補強、内装復旧・確認申請まで、ビルや店舗を熟知した工務店ならではの最適プランをご提案いたします。概算費用や所有物件への設置可否など、下記よりお気軽にご相談ください。

CONTACT

お問い合わせ・見積もり依頼

内外装工事のご相談、随時無料で承ります。
お気軽にお問い合わせ下さい。

PAGE TOP
ご相談、随時無料で承ります
お問合せはコチラ
お困りの方・お急ぎの方へ
お問合せはコチラ
